对于联合能源巴基斯坦风电项目来说,2016年是不平凡的一年。365天,每一天都在努力与拼搏,看着一台台风机拔地而起,巍然矗立,项目组的内心充满了喜悦。

工程进度篇

2016127日,项目正式开工令生效,这意味着以后每过一天,项目离竣工就少了一天,每个人都已经投入到了“战斗”状态。

201637日,临建营地竣工,土建工程正式开工。项目部大部分人员正式入驻吉姆普尔现场。

2016514日,第一批货物顺利抵达卡西姆港口。

2016620日,首台风机基础顺利浇筑。

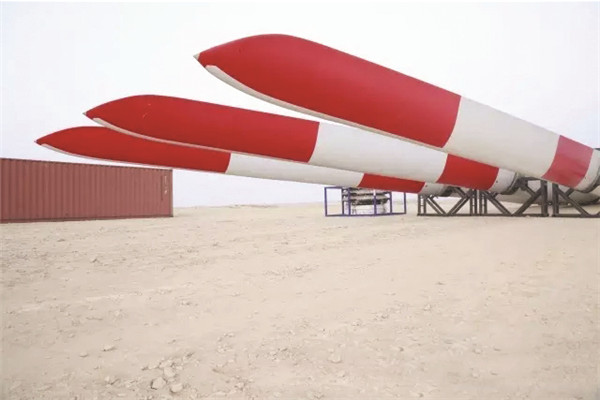

2016725日,首批风机叶片从天津港发运。

2016910日,升压站综合楼封顶。

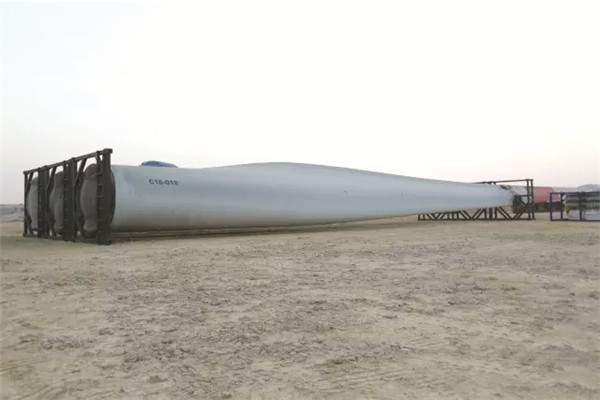

2016922日,首台风机叶片顺利抵达现场。

2016102日,首台风机成功吊装。

20161026日,电气安装工程正式开始电缆敷设工作。整个风电场的电缆敷设长达69000米。

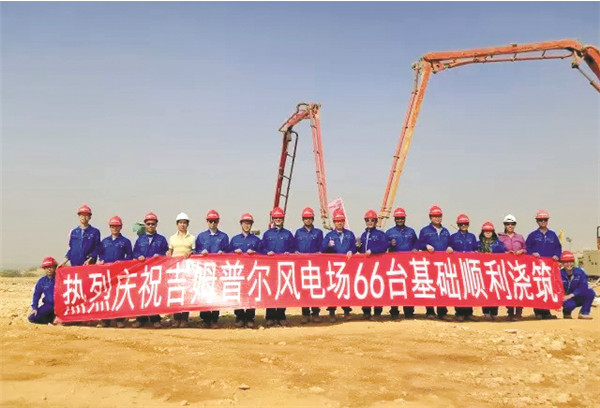

20161126日,66个风机基础混凝土浇筑全部完成。

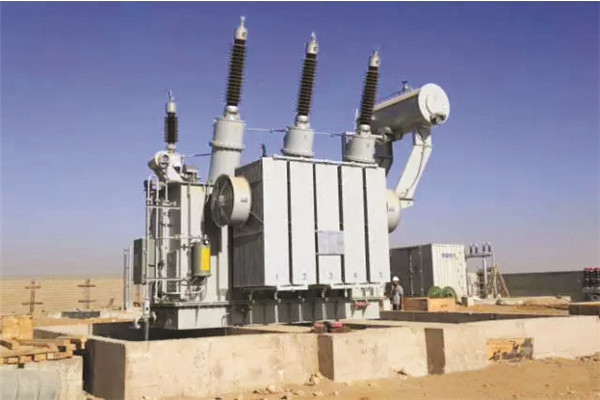

20161225日,升压站三台132KV的主变压器安装与调试完毕。

截止20161231日,临时道路工程累计完成100%66个风机基础及箱变基础的开挖、垫层、混凝土浇筑、回填已全部完成;电缆沟开挖230000m,电缆敷设7000m;风机吊装完成53个;综合楼及电气楼均已启动装修工程;室外电缆沟完成70%;主变安装与试验完成100%,主接地网回填完成80%SVG完成接地网敷设和回填完成100%

参观来访篇

201621日,中国驻卡拉奇总领事马亚欧慰问风电项目部卡拉奇办事处,给予大家新春的祝福。

2016317日,国家开发银行四川省分行副行长肖明政参观考察项目施工现场。

20161025日,国家开发银行四川分行第一副行长邵立波携团队考察巴基斯坦风电项目。

每一天都是倒计时,没有洋洋自得,没有骄傲自满,有的只是脚踏实地与再接再厉。让我们共同期待工程竣工、风场运转的那一天,让发出来的电飞向巴铁兄弟的千家万户!
