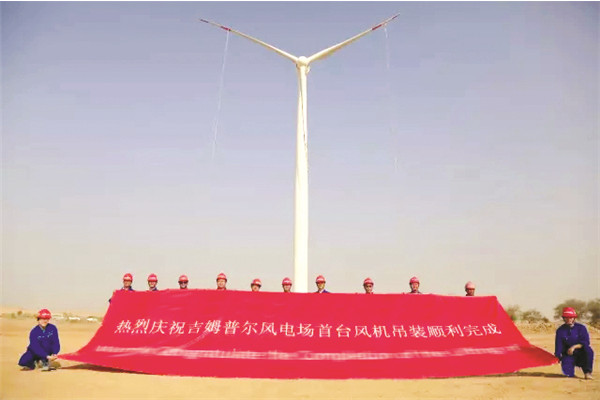

10月2日,联合能源巴基斯坦吉姆普尔风能一期项目首台风机吊装完成。首台风机的顺利吊装标志着整个项目正式进入机组安装阶段。

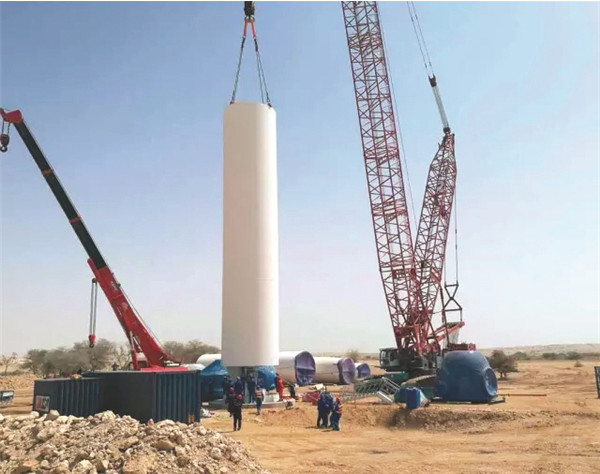

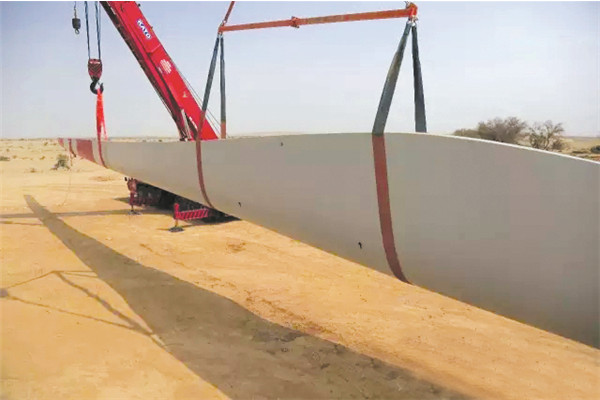

考虑到现场的施工条件、设备情况以及风速的影响,首台风机的吊装分为4天完成。9月29日完成变流系统及底段塔筒的吊装工作;9月30日完成中下段、中上段、顶段三段塔筒的吊装;10月1日完成机舱和发电机组的吊装工作;10月2日下午完成3支叶片的地面组对以及叶轮对接。高85米的塔筒和直径82米的叶轮犹如擎天巨柱屹立在吉姆普尔的上空,首台风机顺利完成吊装。
在吊装过程中,塔外温度达40℃,而塔内气温高达55℃。项目部成员及各参建单位克服场地空间狭小、日照强烈、气温高、风沙大等诸多不利因素,从风机设备到场就位,吊车的安全性能试验,塔筒、机舱、叶轮对接等环节都按照吊装流程进行严格把关、加班加点,为风机吊装工作的顺利完成提供了保障与支持。
巴基斯坦风电项目的总装机容量为99MW,安装66台单机容量为1.5MW的风力发电机组。项目部全体成员表示,在接下来的风机吊装与电气安装的过程中,一定会继续强化施工管理,在确保安全与质量的前提下,继续抢工期、赶进度,确保早日实现运营发电。
